行业资讯

首页>资讯中心>项目动态
开发商设计关心的装配式建筑信息有哪些(二)?
发布日期:2020-03-14来源:绿色装配式建筑网

构件详图设计分为哪几个阶段?设计深度包含哪些内容? -

构件详图分为施工图设计构件详图加工制作详图两个阶段。根据《建筑工程设计文件编制深度规定》(2016)的规定,两个阶段详图深度要求如下:

★ 结构施工图深度:

  • 预制构件明细表或索引图

  • 预制构件制作和安装施工的设计说明;

  • 预制构件模板图和配筋图;

  • 预制构件连接计算和连接构造大样图;

  • 预制构件安装大样图;

  • 对建筑、机电设备、精装修等专业在预制构件上的预留洞口、预埋管线、预埋件和连接件等进行设计综合;

  • 预制构件制作、安装施工质量验收要求,安装施工的工艺、流程要求。

★ 预制构件制作详图深度:

  • 预制构件制作和使用说明,包括对材料、制作工艺、模具、质量检验、运输要求、堆放存储和安装施工要求等的规定;

  • 预制构件的平面和竖向布置图,包括预制构件生产编号、布置位置和数量等内容;

  • 预制构件模板图、配筋图和预埋件布置图等;

  • 预制夹心外墙板的连接件布置图和计算书、保温板排板图等,带饰面砖或饰面板构件的排砖图或排板图;

  • 预制构件材料和配件明细表;

  • 预制构件在制作、运输、存储、吊装和安装定位、连接施工等阶段的复核计算和预设连接件、预埋件、临时固定支撑等的设计。

- 加工制作详图设计中的主要提资方有哪些? -

构件加工详图是指导构件厂生产的图纸,精细化设计是关键,设计品质直接影响着生产效率和施工进度。

(1)详图设计基于施工图阶段的构件详图,需符合各专业的设计内容。包括:结构配筋及构造、建筑外饰面做法、墙身详图、幕墙埋件、窗框节点、洞口预留、特殊节点要求。

(2)详图满足精装设计的要求,精装提资应在详图绘制前稳定,精装施工图宜同步完成。

(3)详图应满足构件厂加工工艺的要求,包括:构件尺寸调整建议、钢筋调整建议、优化细部节点建议、材料替换需求等。

(4)详图应满足施工单位的施工工艺要求,包括:施工机电管线路由的匹配、临时支撑、现浇段螺杆(模板体系)、接缝处企口宽度、施工电梯附墙、外防护架固定、临时加固做法、测量孔预留、吊装埋件(配合吊装方案)等

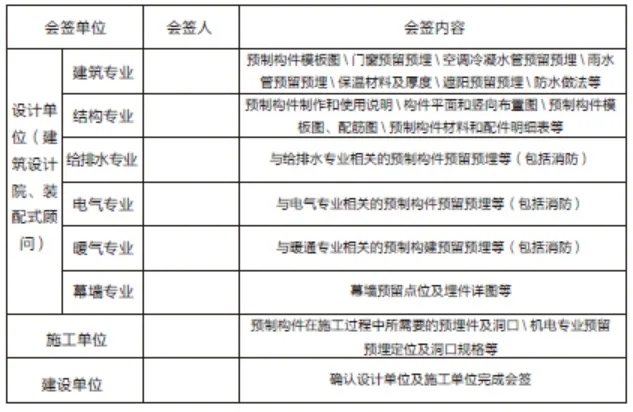

加工详图需要哪些部门和单位的审核确认? -


如何根据建筑面积估算PC构件总体积? -

在方案阶段,可通过基本数据规律估算项目所需的PC构件总体积。一般普通住宅建筑混凝土的用量为0.33~0.4m³/㎡。仅采用水平构件时,预制率在10%左右,因此PC构件总体积约为0.03~0.04 m³/㎡;预制率在20%时,PC构件总体积约为0.06~0.08m³/㎡,;预制率在40%时,PC构件总体积约为0.12~0.16m³/㎡

装配式建筑的设计和咨询的主要模式及优缺点? -

目前市场上装配式建筑的专项设计咨询工作主要有2种模式。

★ 模式一:设计院做装配式设计咨询顾问


(模式一不足之处)

★ 模式二:PC构件厂做装配式设计咨询顾问


(模式二不足之处)

★ 推荐选择既有设计经验又具备生产安装经验、且对开发商的开发流程和各阶段风险较为熟悉的单位作为装配式设计咨询顾问单位。这样才能有效的做到PC设计、制作和施工环节的互动以及各个专业之间的衔接
